祁连山下铸辉煌——局兰新铁路二线甘青段经理部梁场工区施工管理纪实
发布时间:2014-01-14新闻来源:《铁道建设》报
分享到:

祁连山位于我国青海、甘肃省境内,绵延数千里,平均海拔在4000米以上,高山积雪,又被当地人称为“雪线”。这条“雪线”经过的甘肃境内,是一片茫茫的戈壁。而在这里却活跃着一支铁军——兰(州)新(乌鲁木齐)铁路第二双线甘青段的建设者,他们用辛勤的汗水奏响了一曲激昂向上的奉献之歌。

局兰新铁路第二双线甘青段11标被划分为若干工区。其中梁场工区(七分公司)位于甘肃省高台县境内,除承担着210孔900吨箱梁预制任务外,还负责全长15.35公里的线下工程施工任务。如何顺利预制出符合要求的高质量箱梁,并保质保量按期完成全部线下工程,对于这支年轻人占到70%以上的铁军来说,无疑是一个严峻的挑战。

加速转型 确保无砟轨道铺设

2012年5月7日,根据现场实际需要,局兰新铁路二线甘青段经理部(七分公司代局指)将高台梁场工区与项目部三工区合并重组。于是,梁场工区从之前任务单一的制梁场转型为一个涵盖路基、无砟轨道、附属工程施工的综合型工区。面对制梁与无砟轨道铺设节点的严峻形势,该工区认真研究项目施工实际情况与计划完工目标,仔细划分工程施工片区,并对两个项目的技术力量进行了有效整合,将任务层层分解到人,力求制梁和无砟轨道施工两手抓、双促进。

经过梁场员工的不懈努力,早在2010年7月31日,他们就生产出第一片预制箱梁,并于同年11月26日一次性通过全国生产许可证审查认证。为顺利架设首榀900吨预制箱梁,该工区经过精心筹划和认真组织,按照箱梁架设施工方案,从架梁机的检验到箱梁装载、发运和架设等多个环节进行严格把关,确保了首架成功。

按照铁道部的要求,兰新铁路二线甘青段2014年要实现全线开通。因此保铺轨成了去年工作的重头戏。铺轨之前,无砟轨道成为梁场工区2013年的施工重点。为了确保2013年8月15日无砟轨道完成、9月15日铺轨等重大节点工期要求, 2013年5月初以来,梁场工区党支部积极响应局指党工委开展的局西北地区区域党工团共建系列活动之“四保一创”( 保安全、保质量、保工期、保信誉,创优质精品工程)无砟轨道百日挑战赛的号召,组织全体员工迅速掀起了与时间“赛跑”的大干热潮,形成了“工期无退路,责任必到人,拼抢保节点”的施工态势,确保了施工进度。正式铺设无砟轨道作业之前,梁场工区在加强资源优化配置的同时,召开专题会议,研究和制定具体的施工方案。他们加大了科技攻关力度,积极开展技能学习和培训,通过无砟轨道试验段的铺设,对工程技术人员及施工作业人员进行相应的技术与工艺培训,短时间内相继攻克并把握了轨道板粗放、精调等技术难关,熟练掌握了无砟轨道的施工程序和控制要点。在总结施工经验的基础上,还通过每日《施工日志》采集的第一手施工数据参数,纠偏了现场工艺工序不规范环节,迅速让所有参建人员掌握了轨道板施工方法和要领,提高了无砟轨道施工队伍整体水平,为全面完成无砟轨道施工提供了技术和人力保障。

注重环保 打造绿色生态工程

戈壁滩上的动植物种类少、数量少、生长周期长、食物链也十分简单,这些特性决定了戈壁滩上的生态环境一旦遭到破坏,将很难恢复。而梁场工区沿线设立了3个驻地、2个搅拌站、1个采石场、1个级配碎石场和3个取土场。尽管处处小心翼翼,但不论是施工生产还是生活,不可避免地对周边的生态环境带来一定的影响。

为了最大限度地保护当地的生态平衡,该工区成立了以项目书记吴贵八为组长的整治环保、水保工作领导小组。刚进场时,吴贵八多次利用早点名、交班会、到施工现场检查工作的机会叮嘱员工和外协队伍,注意加强对当地动植物的保护。他常说:“戈壁滩的工作、生活环境很艰苦,我们在此施工要为沿线百姓带来便捷的出行方式,更要为这里 ‘原汁原味’地保留下它原有的一切,施工生产决不能以破坏生态环境为代价。”

黄羊(国家二级保护动物)是在这片戈壁滩上生活的为数不多的野生动物之一,它奔跑起来的最快时速可达90公里。据说,在以往的铁路建设中,黄羊会按照往年的迁徙路径奔跑,而误撞到已经建成的路基或其它结构物上。为了保障野生动物的正常生活、迁徙和繁衍,该工区在15公里的管段内,留出了20条可供野生动物正常通行的通道。

在施工临时用地中,该工区将原地面植被移走继续种植,施工结束后再将原植被移回。工区主体结构物与路基全部完成后,于2013年10月11日开始,动用了10多台(套)大型设备,每天安排40名劳动力配合机械进行沿线生态环境整治,以恢复脆弱的生态。经过2个月的努力,完成了3公里的便道和15公里主线两侧的植被恢复,受到了当地有关部门的广泛好评。2013年12月13日,兰新铁路甘青有限公司专门组织所属标段下各指挥部及各工区负责同志约150人,到该工区观摩环保、水保整治。与会人员对该工区环水保工作的经验做法及良好成效给予了一致好评,甘青公司、张掖指挥部分别发放“绿牌”以示嘉奖。

服务先行 全面提升工作实效

面对自然环境恶劣、外协队伍不稳定、资源匮乏、资金紧张、机械设备不足等诸多困难,该工区采取多种措施,全面提升工作实效,确保施工有序推进。

施工高峰期,工地上有外协队伍员工700多人。工区把服务外协队伍作为提高工效的有效手段,尽量做好各项保障工作。工区积极与当地银行建立合作关系,为所有农民工免费办理了银行工资卡,及时将工资发放到位;班子成员不定期到施工现场,了解农民工工资发放情况,确保每一笔工资及时足额发放至他们手中;将领导班子的联系电话提供给各外协队伍,并保证电话24小时畅通,确保了外协队伍与工区领导班子成员之间的有效沟通;坚持“感情留人”的方针,不断优化外协队伍管理,高度关注作业班组的吃住、用水、用电问题;针对夏季高温酷暑天气,合理调整作息时间、及时采购防暑降温用品,积极开展“送清凉”、“送温暖”等活动,在工区和外协队伍之间营造了“和谐、双赢”的良好氛围。

该工区适时开展“信守承诺”区域党建、“大干140天”、“单位夺红旗”劳动竞赛以及“青年文明号”创建等活动,并及时兑现奖惩。同时,为现场提供技术、物资、后勤全方位服务,对外协队伍实行“帮扶”与“管理”相结合,大大提高了施工效率。

为了保障现场施工人员的人身安全,该工区定期对危险源进行检查,对中、高度危险源及临近既有线施工、大型机械设备、吊装作业、施工用电等加强日常检查防护工作,坚持日查、月查及月度安全质量会议制度。工区还开展了安全质量曝光台活动,对曝光出的问题,责任到人、限期整改,对于安全质量管理工作中有突出贡献的人员给予表彰和物质奖励,对违规操作的予以批评教育,情节严重的给予经济处罚,有效提高了现场管理、作业人员的安全。

截至2013年12月31日,该工区共计完成施工产值3.39亿元,为工程造价的100%。历时1300多个日日夜夜,梁场工区终于圆满完成了各项建设任务。巍巍祁连白雪皑皑,茫茫戈壁风沙肆虐,亘古不变的荒凉与寂寞,似乎让所有生命的颜色在这里都黯淡无光,然而,中铁四局的建设大军却用自己的执着与坚守,在祖国西北的热土上镌刻下了深深的印记,让生命绽放出绚丽的光彩。(张丹丹 朱旭 宋勇)

▲成型无砟轨道道床

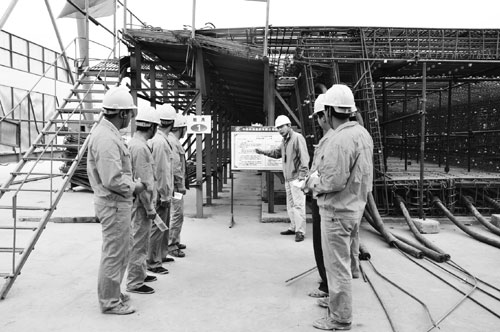

▲工地现场培训

▲梁场全貌
